学校改築の状況と予定について

事業中の改築校の予定

江戸川区では、現在9校の学校で以下のとおり改築事業を進めています。
本区の学校改築は、標準的には基本構想・基本計画の策定及び基本設計・実施設計に2年間~3年間、旧校舎の解体工事・新校舎の建設工事に2年間、校庭・外構工事に1年間、合計5年間~6年間を事業期間としています。

改築校全体スケジュール表
※1
小松川第一中学校、小松川第三中学校、小松川第二中学校(夜間学級)は、令和4年4月に統合します。
詳細は、小松川・平井地域の中学校の統合についてをご覧ください。
小松川・平井地域中学統合校の校舎は、旧小松川第二中学校跡地(平井3丁目20番1号)に建設します。

※2
二之江小学校は、令和3年4月に二之江第三小学校と統合します。
詳細は、二之江地域の学校改築・統合についてをご覧ください。

改築事業中の学校(9校)

葛西小学校・葛西中学校(平成31年4月新校舎利用開始予定)

葛西小中
葛西小学校・葛西中学校は、旧葛西小学校と旧葛西中学校の両校の校地を合わせた敷地に、施設一体型の校舎の建設工事を平成29年度より行っています。
建設工事期間中は、葛西小学校は同校地に建設した仮設校舎で、葛西中学校は旧清新第二小学校(清新町2丁目10番1号)で学校運営を行っています。

詳細は、葛西小学校・葛西中学校改築の概要をご覧ください。

瑞江第三中学校(令和3年4月新校舎利用開始予定)

瑞江第三中学校は、平成31年度より新校舎の建設工事を行います。
新校舎は、現在の校庭に建設するため、建設工事期間中は現在の校舎で学校運営を行います。

詳細は、瑞江第三中学校 改築の概要をご覧ください。

小岩小学校(令和4年4月新校舎利用開始予定)

小岩小学校は、現在設計を進めており、令和2年度より新校舎の建設工事を行います。
建設工事期間中は、校庭に仮設校舎を建設し、学校運営を行います。

詳細は、小岩小学校 改築の概要をご覧ください。

小松川・平井地域中学統合校(令和4年4月新校舎利用開始予定)

  • 現在、小松川第一中学校、小松川第三中学校、小松川第二中学校(夜間学級)の統合校建設に係る設計を進めており、令和2年度より新校舎の建設工事を行います。
  • 新校舎は、小松川第二中学校平井校舎(平井3丁目20番1号)に建設します。

建設工事期間中(令和2~3年度)の学校運営は以下のとおりです。

小松川第一中学校 → 現校舎(平井4丁目7番21号)で学校運営
小松川第三中学校 → 現校舎(平井5丁目3番11号)で学校運営
小松川第二中学校(夜間学級) → 平井校舎の校庭に建設する仮設校舎(平井3丁目20番1号)で学校運営

なお、小松川第二中学校の夜間学級・日本語学級は、新校舎建設工事まで現在の所在地(平井3丁目20番1号)で学校運営を行っています。

小岩第二中学校(令和4年4月新校舎利用開始予定)

小岩第二中学校は、現在設計を進めており、令和2年度より新校舎の建設工事を行います。
建設工事期間中は、校庭に仮設校舎を建設し、学校運営を行います。

詳細は、小岩第二中学校 改築の概要をご覧ください。

二之江小学校(令和5年4月新校舎利用開始予定)

  • 二之江小学校は、現在基本構想・基本計画の策定を進めており、令和3年度より新校舎の建設工事を行います。
  • 二之江小学校は、二之江第三小学校と令和3年4月に統合します。

統合の詳細については、二之江地域の学校改築・統合についてをご覧ください。

  • 工事期間中は、二之江第三小学校の既存校舎と校庭に建設する仮設校舎で、学校運営を行います。

南小岩小学校(令和5年4月新校舎利用開始予定)

南小岩小学校は、現在基本構想・基本計画の策定を進めており、令和3年度より新校舎の建設工事を行います。
工事期間中は、校庭に仮設校舎を建設し、学校運営を行います。

篠崎小学校(令和5年4月新校舎利用開始予定)

篠崎小学校は、現在基本構想・基本計画の策定を進めており、令和3年度より新校舎の建設工事を行います。
工事期間中は、校庭に仮設校舎を建設し、学校運営を行います。

改築事業が完了した学校(8校)

松江小学校(平成25年1月新校舎利用開始)

松江小
松江小学校は、平成23年度より新校舎の建設工事を始め、平成24年12月に竣工しました。
詳細は、松江小学校 改築の概要をご覧ください。

第二葛西小学校(平成26年1月新校舎利用開始)


第二葛西小学校は、平成24年度より新校舎の建設工事を始め、平成25年12月に竣工しました。
詳細は、第二葛西小学校 改築の概要をご覧ください。

船堀小学校(平成26年9月新校舎利用開始)


船堀小学校は、平成24年度より新校舎の建設工事を始め、平成26年8月に竣工しました。
詳細は、船堀小学校 改築の概要をご覧ください。

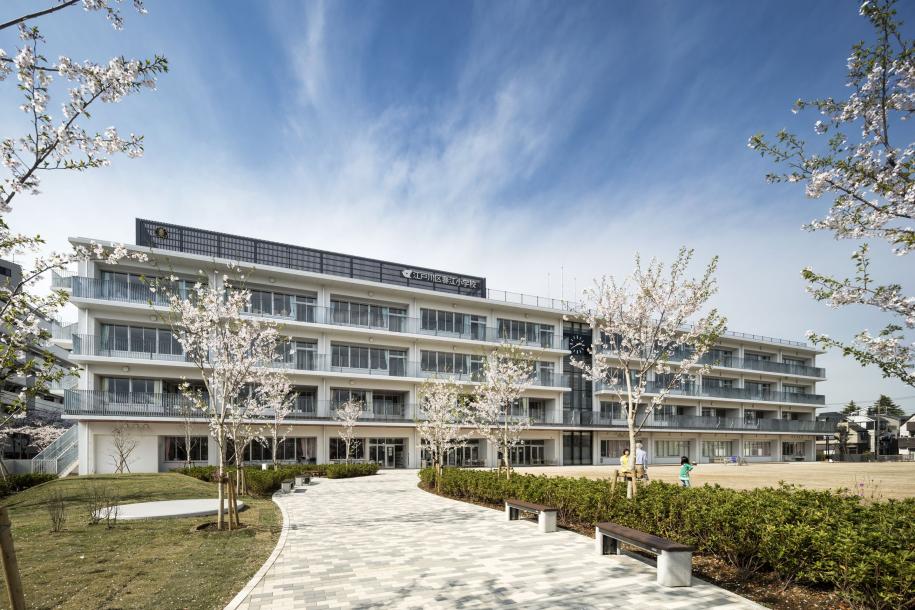

春江小学校(平成27年4月新校舎利用開始)


春江小学校は、平成25年度より新校舎の建設工事を始め、平成27年3月に竣工しました。
詳細は、春江小学校 改築の概要をご覧ください。

松江第五中学校(平成27年4月新校舎利用開始)

松江五中
松江第五中学校は、平成25年度より新校舎の建設工事を始め、平成27年3月に竣工しました。
詳細は、松江第五中学校 改築の概要をご覧ください。

第三松江小学校(平成29年4月新校舎利用開始)


第三松江小学校は、平成27年度より新校舎の建設工事を始め、平成29年3月に竣工しました。
詳細は、第三松江小学校 改築の概要をご覧ください。

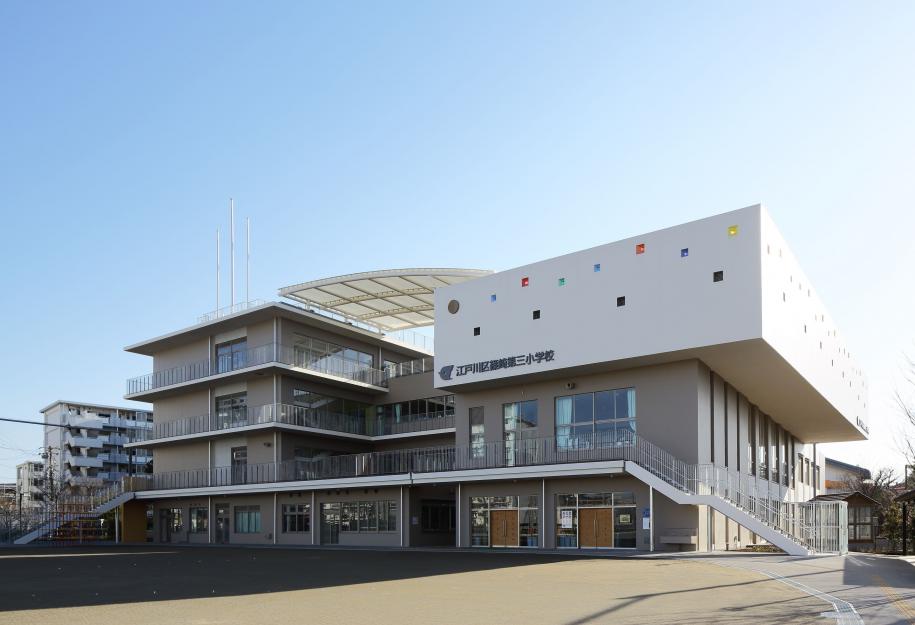

篠崎第三小学校(平成29年4月新校舎利用開始)


篠崎第三小学校は、平成27年度より新校舎の建設工事を始め、平成29年3月に竣工しました。
詳細は、篠崎第三小学校 改築の概要をご覧ください。

小松川第二中学校(平成30年4月新校舎利用開始)


小松川第二中学校は、平成28年度より新校舎の建設工事を始め、平成30年2月に竣工しました。
詳細は、小松川第二中学校 改築の概要をご覧ください。
