小松川小学校・平井東小学校 統合校 改築の概要

小松川小学校と平井東小学校は令和13年4月に統合予定です。
統合校の新校舎につきましては、令和9年度より旧小松川第一中学校の敷地(江戸川区平井4丁目7番21号)にて建設工事を行います。
工事期間中は、現在の小松川小学校、平井東小学校のそれぞれの校舎で学校運営で行います。

また、統合の詳細は、小松川・平井地域小学校の統合・改築についてをご覧ください。

【参考】統廃合後の学校後利用について

改築スケジュール

改築スケジュールが変更となりました。

【変更理由】

中小岩小学校改築工事の初回入札が不調になったことにより、入札時期に変更が生じることとなりました。その影響で、建設工事の着工時期・新校舎利用開始時期・統合年度が変更となります。

【変更点】

  • 建設工事の着工時期を令和9年8月から令和9年12月に変更
  • 校庭外構工事の完了時期を令和12年8月から令和12年11月に変更
  • 新校舎利用開始時期および統合時期を令和12年4月から令和13年4月に変更

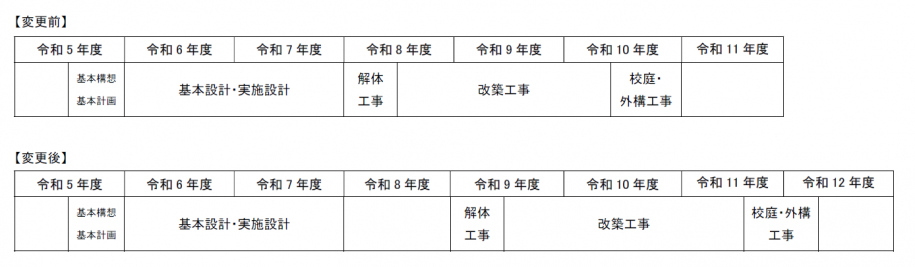

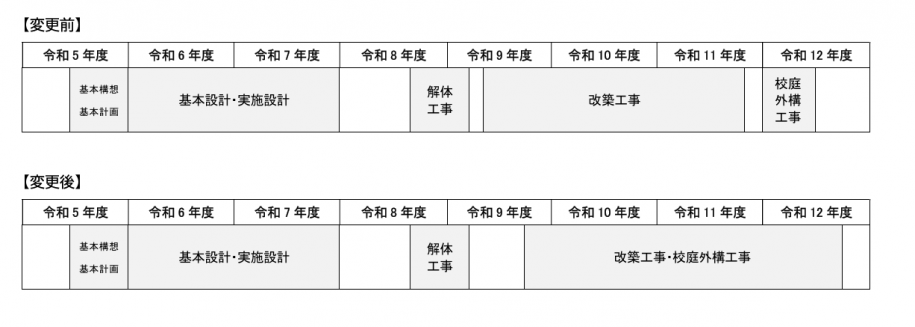

工期変更

屋内温水プールの整備について

令和7年3月に策定された「学校プール整備方針」に基づき、小松川小学校・平井東小学校統合校を学校プールの拠点校として計画しており、北敷地に屋内温水プールを整備する予定です。

また、学校利用がない時間帯につきましては、地域への開放を行う予定となっております。

(注)現時点での計画のため、今後変更となる可能性がございます。

基本構想・基本計画

小松川小学校・平井東小学校統合校の改築に向け、『江戸川区立小松川小学校・平井東小学校 統合校 基本構想・基本計画』を策定しました。

江戸川区立小松川小学校・平井東小学校 統合校 基本構想・基本計画(令和6年3月策定)(PDF:9,796KB)別ウィンドウで開きます
