小岩第一中学校 改築の概要
小岩第一中学校は、令和5年度より新校舎の建設工事を行っています。
建設工事期間中は、校庭に仮設校舎を建設し、学校運営を行っています。
改築スケジュール
改築スケジュールが変更となりました。
新校舎の竣工は令和7年2月から令和7年6月下旬頃に変更となります。
令和7年9月(2学期)から新校舎での学校運営を開始します。
校庭・外構工事は令和8年7月までを予定しており、令和8年8月中の引き渡しとなる予定です。

【変更前】

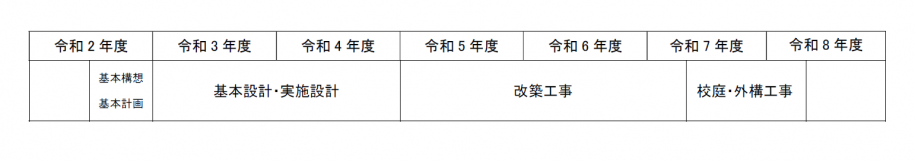

【変更後】
変更理由
コンクリートガラの搬出制限により、旧校舎解体工事に遅れが生じ、新校舎建設工事の工程・人員等の再調整が必要になったことや、新校舎建設地の一部から地中障害(ガラ・瓦礫等)が発見されたことにより、撤去・分別・搬出作業等のため工事工程に遅れが生じたため。
完成イメージ図
新校舎の概要
- 延床面積:8,538.20平方メートル
- 敷地面積:8,517.33平方メートル
- 階数:地上5階
- 建物高さ:約21メートル
- 教室等配置
普通教室、特別教室、管理諸室、屋内運動場、武道場、プール、給食室、PTA室 - 校庭
面積:3,143.33平方メートル、120メートルトラック6コース、50メートル直線走路6コース
基本構想・基本計画
小岩第一中学校の改築に向け、『江戸川区立小岩第一中学校 改築基本構想・基本計画』を策定しました。
