事業経過
平成22年6月
- 南小岩七丁目西地区市街地再開発協議会発足
(事業認可に向けた会合を行いました)
平成23年8月26日
- 都市計画決定
- 第一種市街地再開発事業の決定
- 地区計画の決定
- 高度利用地区の変更
平成24年1月12日
- 南小岩七丁目西地区第一種市街地再開発事業認可
平成24年5月25日
- 権利変換計画認可

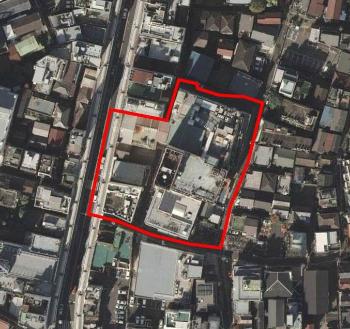

従前の状況
平成24年6月

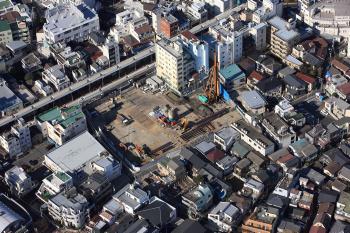

- 解体工事着工
平成24年12月
- 本体工事着工

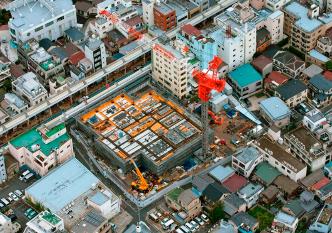

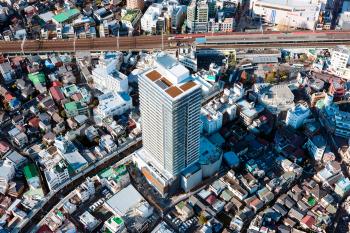

平成25年2月撮影
平成25年10月撮影
平成26年9月

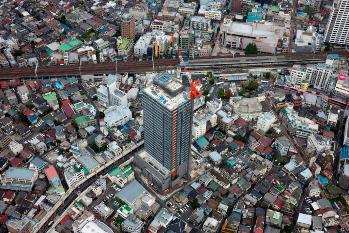

- 施設建築物上棟
平成26年9月撮影
平成26年10月24日
- 都市計画決定
- 地区計画の変更
- 景観地区の決定
平成27年5月

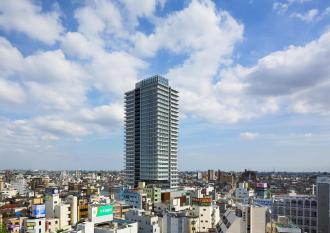

- 本体工事竣工
平成27年5月撮影
平成27年5月撮影
平成27年11月10日
- 南小岩七丁目西地区第一種市街地再開発事業終了認可
